Kako napisati dnevni izvještaj s gradilišta
Dnevni izvještaj bilježi tko je bio na gradilištu, koji su radovi izvedeni, kakvo je bilo vrijeme i što je zaustavilo napredak — napisan isti dan, svaki dan. Napravljen kako treba, traje deset minuta i postaje tvoj najjači dokaz kada za pola godine krene rasprava o naplati, roku ili nedostacima.
Što dnevni izvještaj mora sadržavati
Bez eseja. Dnevni izvještaj je strukturirani zapis i ta se struktura jedva mijenja od gradilišta do gradilišta:
- Datum, gradilište i autor — tko potpisuje ovaj zapis.
- Vremenski uvjeti — temperatura, vjetar, oborine i je li to zaustavilo ili usporilo neku aktivnost.
- Radnici na gradilištu — broj ljudi po izvođaču i struci, sa satima. To je stavka koju investitor i nadzor provjeravaju prvu.
- Izvedeni radovi — što je danas stvarno napravljeno, po dijelu objekta ili aktivnosti. Piši tako da netko tko nije bio ondje može provjeriti iz fotografija.
- Mehanizacija i isporuke — strojevi u radu ili u mirovanju i materijal koji je stigao.
- Zastoji, problemi i posjete — sve što je koštalo vremena, plus nadzor i obilasci investitora.
- Fotografije — snimke napretka s vremenom i lokacijom. Izvještaj bez fotografija je tvrdnja; izvještaj s fotografijama je dokaz.
Napomena: dnevni izvještaj nije zamjena za građevinski dnevnik. Dnevnik je zakonska obveza izvođača i vodi se elektronički u državnom programu eGrađevinski dnevnik; dnevni izvještaj je poslovni dokument koji šalješ investitoru i upravi. Prikupljaj podatke jednom i iz njih popuni oboje.
Pisanje izvještaja, korak po korak
-
Bilježi tijekom dana, ne nakon njega
Prebroji ljude na jutarnjem sastanku, fotografiraj radove dok obilaziš gradilište i upiši zastoj u trenutku kad se dogodi. Izvještaj rekonstruiran po sjećanju u 18 sati gubi upravo one detalje koji kasnije nešto znače.
-
Zapiši vrijeme zajedno s posljedicom
„Kiša, 14 mm, betoniranje ploče odgođeno za četvrtak" je korisno. „Kišovito" nije. Svaki unos o vremenu veži uz učinak na dinamiku radova.
-
Radnike navedi po izvođaču
Razdvoji broj ljudi po podizvođaču i struci. Kada se ospori privremena situacija, upravo ta tablica rješava spor.
-
Radove opiši po lokaciji
„3. kat, osi C–F: armatura ploče postavljena, 80 % gotovo" vrijedi puno više od „armiračkih radova u tijeku". Lokacija plus količina čini unos provjerljivim.
-
Prijavi svaki zastoj na dan kad se dogodio
Kašnjenje isporuke, nedostatak podloga, sudar struka, prekid zbog vremena. Zastoj upisan isti dan, s fotografijama, kičma je svakog zahtjeva za produženjem roka.
-
Pošalji izvještaj prije odlaska s gradilišta
Dnevni izvještaj poslan tri dana kasnije otvara pitanje što je još naknadno dopisano. Slanje istog dana čuva vjerodostojnost zapisa.
Uobičajene greške zbog kojih izvještaj ne vrijedi ništa
Vještaci i sudovi vidjeli su svaki trik, a i investitori. Ove navike tiho uništavaju vrijednost tvoje dnevne evidencije:
- Kopiranje jučerašnjeg izvještaja uz promjenu datuma. Jedna ista tipfeler kroz tri tjedna izvještaja diskreditira sve njih.
- Prijavljivanje samo dobrih vijesti. Ako se zastoji nikad ne pojavljuju u dnevnim izvještajima, tvoj zahtjev za produženjem roka nema se na što osloniti.
- Naknadno popunjavanje tjedan po tjedan. Metapodaci to odaju, a odaju i uopćeni unosi.
- Fotografije na jednom mjestu, izvještaji na drugom. Ako nitko ne može spojiti fotografiju s unosom, dokaz vrijedi upola manje.
Kako to napraviti u TerenIQ-u
TerenIQ slaže dnevni izvještaj iz onoga što je gradilište ionako zabilježilo, umjesto da poslovođa nakon deset sati smjene piše esej:

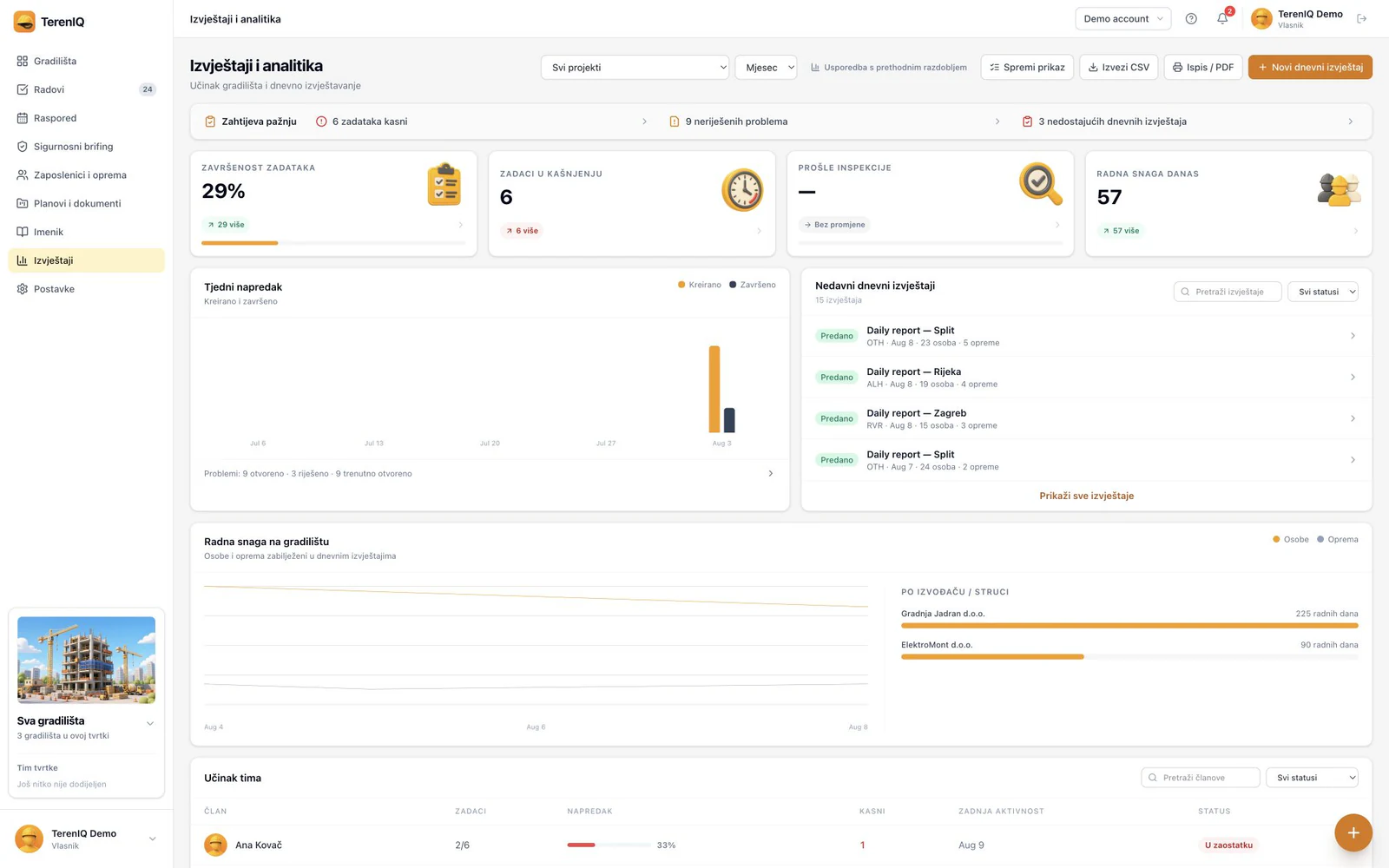

- Radnici po izvođaču, vremenski uvjeti, fotografije napretka i bilješke slažu se u uredan izvještaj — većina se prikupi tijekom dana, dok radovi teku.
- Fotografije automatski dolaze s GPS lokacijom i vremenskom oznakom, vezane uz zadatak ili dio objekta kojem pripadaju.
- Vremenski uvjeti povlače se uživo za lokaciju gradilišta, pa zapis odgovara stvarnom stanju.
- Jednim dodirom izvještaj ide investitoru prije zatvaranja gradilišta, a svi izvještaji ostaju u pretraživoj arhivi projekta s punim zapisom promjena.
Često postavljana pitanja
Tko treba pisati dnevni izvještaj?
Osoba koja je taj dan vodila gradilište — obično voditelj gradilišta ili poslovođa. Bitno je da je autor stvarno bio prisutan i da svojim imenom stoji iza zapisa.
Koliko dug treba biti dnevni izvještaj?
Jedna stranica strukturiranih unosa je dovoljna. Potpunost je važnija od dužine: radnici, vrijeme, izvedeni radovi, zastoji i fotografije — svaki radni dan.
Je li dnevni izvještaj isto što i građevinski dnevnik?
Nije. Građevinski dnevnik je zakonska obveza izvođača i vodi se kao elektronički zapis u državnom programu eGrađevinski dnevnik, uz ovjeru kvalificiranim elektroničkim potpisom. Dnevni izvještaj je interni i poslovni dokument koji šalješ investitoru. U praksi se vode paralelno, iz istih podataka.
Ovaj vodič je praktična pomoć, a ne pravni savjet. Propisi se mijenjaju i primjena ovisi o vrsti građevine, ugovoru i procjeni rizika. Prije primjene provjeri važeći tekst propisa u Narodnim novinama te se posavjetuj s nadzornim inženjerom, koordinatorom zaštite na radu ili pravnim savjetnikom.
