Kako napraviti i zatvoriti popis nedostataka
Popis nedostataka je evidencija nedovršenih i neusklađenih stavki koja se slaže pred kraj radova — razmak između „izgrađeno" i „gotovo". Cilj nije dugačak popis, nego kratak krug: uočeno, opisano, dodijeljeno, popravljeno, provjereno, zatvoreno.
Izrada popisa: obiđi, označi, opiši
-
Obilazi prostoriju po prostoriju, sustav po sustav
Popisuj fiksnim redoslijedom — svaka prostorija, pa svaki sustav (stolarija, staklo, strojarske i elektroinstalacije, završne obrade, vanjsko uređenje). Nasumičan obilazak daje nasumičnu pokrivenost.
-
Svaki nedostatak veži uz lokaciju
„Ogrebeni okvir, prozor W-07, 2. kat sjeverno pročelje" se popravi. „Ogreben prozorski okvir negdje na drugom katu" se raspravlja. Označi nedostatak na nacrtu i rasprava o lokaciji nikad ne počne.
-
Fotografiraj sve
Jedna šira snimka za kontekst, jedan detalj za sam nedostatak. Taj par fotografija sprječava rasprave tipa „to je već bilo tako" i „nisam to mislio".
-
Opiši traženi standard, ne samo grešku
Navedi kako izgleda prihvatljivo: „kitati i prebojati cijelu plohu zida, u tonu" vrijedi više od „popraviti boju". Nedostaci se vraćaju kad izvođač i onaj tko provjerava zamišljaju različit ishod.
-
Svaki nedostatak dodijeli jednoj tvrtki s jednim datumom
Nedostatak bez odgovornog i bez roka je želja. Dodijeli ga odgovornom podizvođaču i već pri dodjeli dogovori datum ponovnog pregleda.
Zatvaranje popisa do nule
- Popravak potvrdi fotografijom snimljenom s istog mjesta kao original. Zatvoreno znači provjereno, a ne prijavljeno.
- Ponovno otvorene stavke prati odvojeno. Nedostatak dvaput loše popravljen je razgovor o kvaliteti s tom strukom, a ne treći unos u popisu.
- Izvještavaj o padu broja tjedno: otvoreno, zatvoreno, u kašnjenju, po izvođaču. Zatvaranje popisa staje u mraku; vidljiv broj sam stvara pritisak.
- Zabilježi potvrdu investitora. Kad investitor ili njegov nadzor prihvati radove, zabilježi potpis uz konačni popis — taj zapis uredno zatvara projekt. Vidi vodič za primopredaju.
Kad popis nedostataka postane prilog zapisniku i veže se uz zadržani iznos i okončanu situaciju, prelazi u drugu fazu — o tome u vodiču zapisnik o nedostacima i konačni obračun.

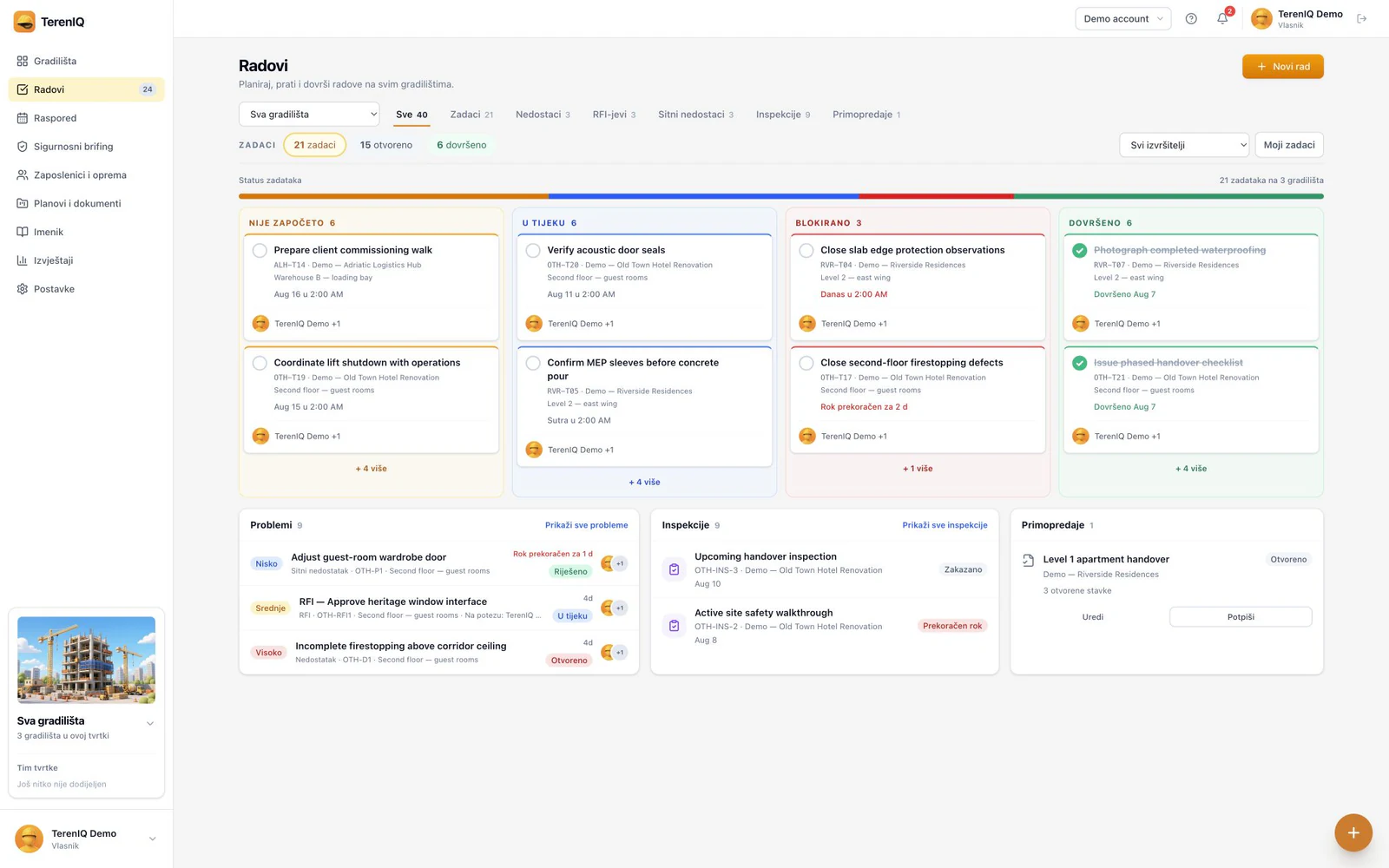

Kako to napraviti u TerenIQ-u
TerenIQ je građen upravo za ovaj krug:
- Nedostatke bilježiš s mobitela, s fotografijama, prioritetom i rokom, i označiš ih na nacrtu.
- Svaki nedostatak dodjeljuje se tvrtki iz imenika projekta; oni vide svoj popis, ne tuđi.
- Povijest statusa čuva se od početka do kraja — prijavljeno, u radu, popravljeno, provjereno — sa svim fotografijama.
- Potvrda investitora radi se u aplikaciji pri primopredaji, na mobitelu, uz zatvoreni popis.
Često postavljana pitanja
Kada treba početi s popisivanjem nedostataka?
Prije završetka radova — popisuj svaku cjelinu čim je gotova, umjesto da cijelu zgradu ostaviš za jedan herojski obilazak. Postupno popisivanje prepolovi gužvu na kraju posla.
Koja je razlika između nedostatka i skrivenog nedostatka?
Vidljivi nedostaci utvrđuju se pri primopredaji i upisuju u zapisnik. Skriveni nedostaci pojavljuju se kasnije, unutar jamstvenog roka, i izvođač ih je dužan otkloniti kad ih investitor prijavi. Krug praćenja je isti; razlikuje se rok i tko ih prijavljuje.
Tko izrađuje popis nedostataka?
